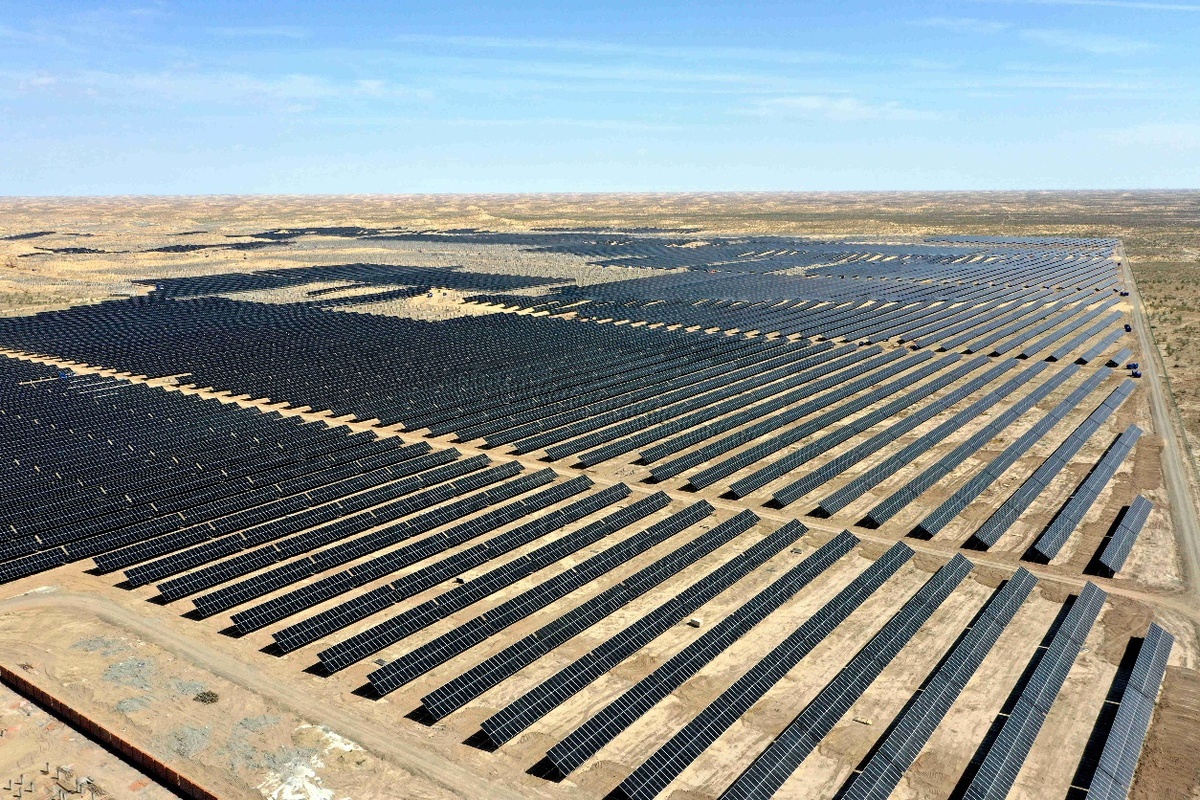

近段時間,易事特集團新疆昌吉市北沙窩30萬千瓦光儲一體化低碳園區轉型新能源項目建設正緊鑼密鼓推進中,預計年底實現并網發電。建成后將顯著提升當地清潔能源供給能力,優化能源結構。

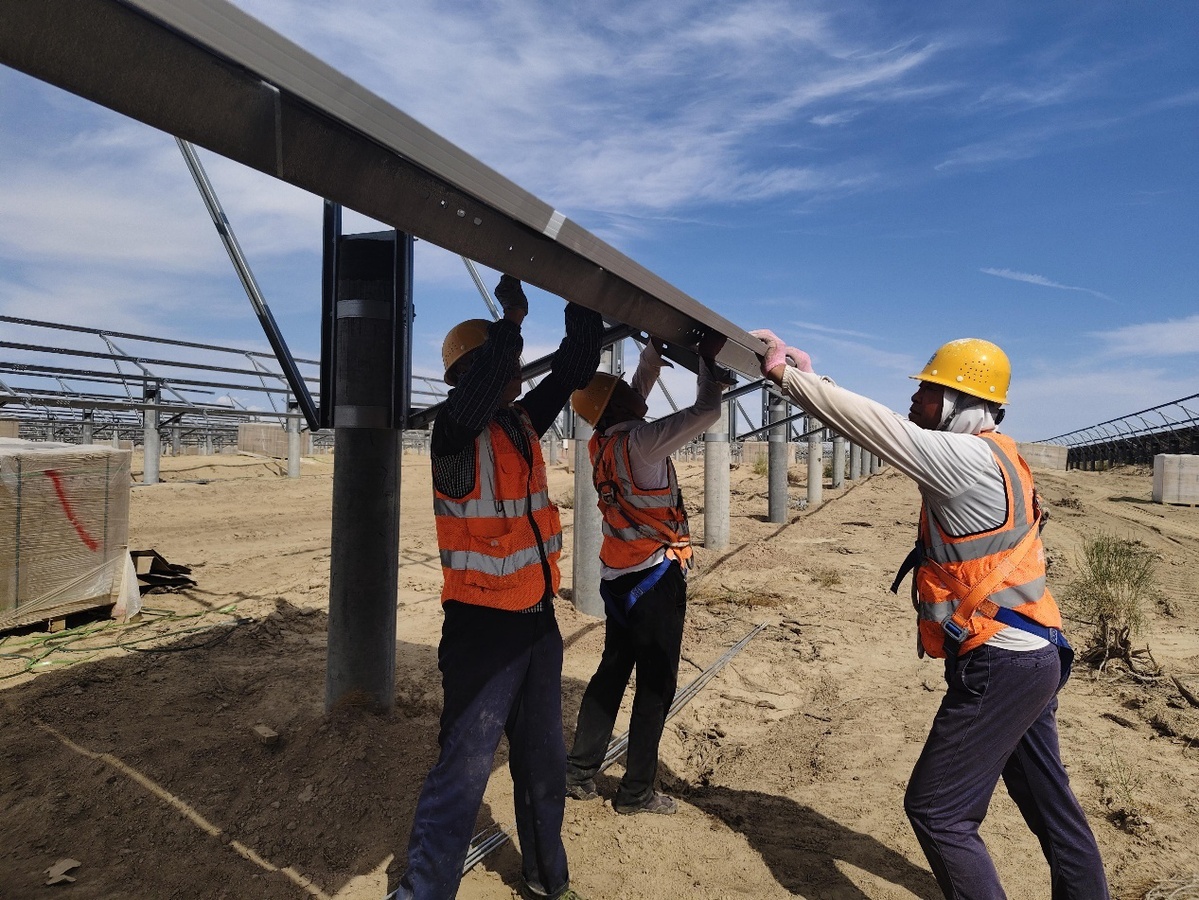

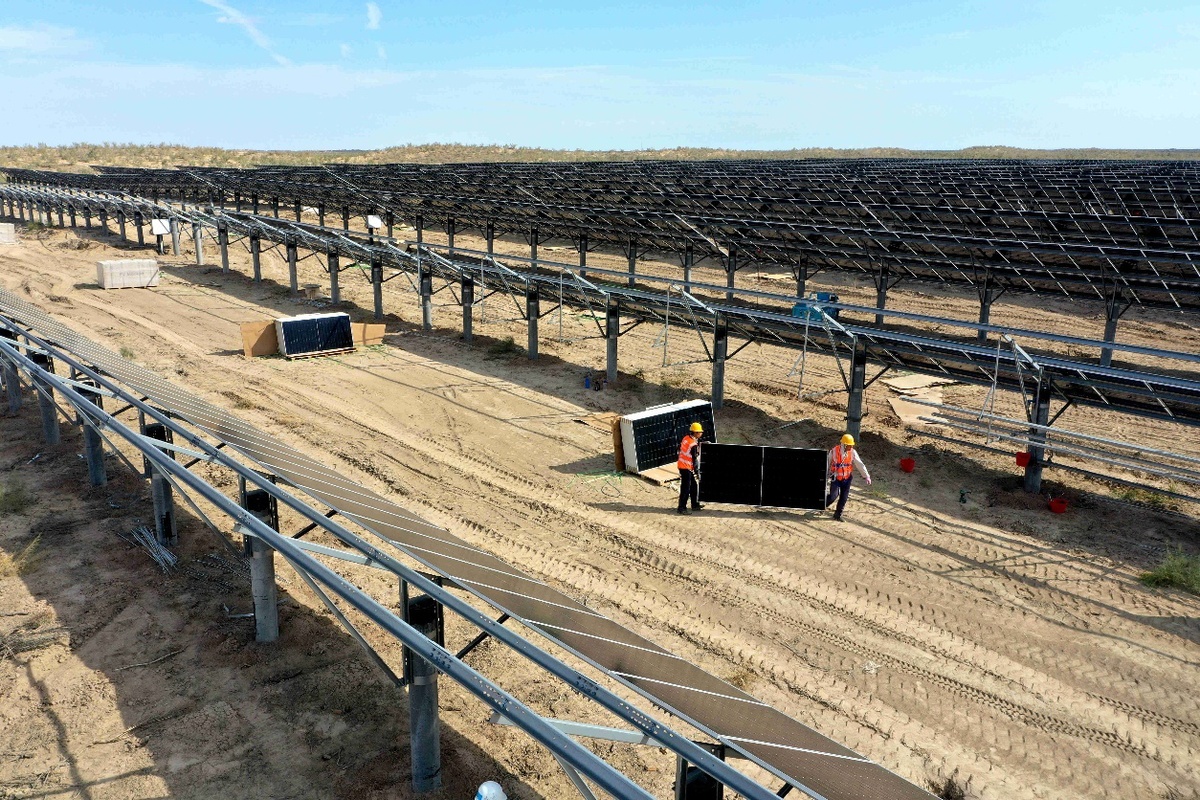

在項目施工現場,施工方正在組織工人加緊安裝太陽能光伏支架和光伏組件。升壓匯集站建設有序施工。截至目前,光伏支架安裝已完成80%目標任務,組件安裝超30%,升壓站房建部分結構已完成,即將開始外送線路施工。
項目現場管理人員何春林說:“目前現場共有300名工人安裝光伏組件,每天大約能安裝300組,預計10月中旬全部安裝完成。組件安裝高度按照圖紙設計要求,離地面的距離不小于1.5米,為了不影響野生動物的正常穿行,也有利于植被的生長,從而起到穩沙固沙的作用。”
該項目于2024年11月開工建設,總投資10億元,占地面積1萬畝。建設內容為30萬千瓦光伏電站、5萬千瓦 / 10萬千瓦時電化學儲能系統、一座 220KV升壓 匯集站及外送線路。項目采用 “光伏 +” 模式,利用荒漠土地以“牧光互補”形式推進建設,在光伏板間種植耐旱牧草,恢復植被,不影響牧民放牧和野生動物棲息。項目并網發電后,電力將接入北部荒漠規劃區昭陽 220kV 光伏變電站,預計每年可為電網輸送清潔能源5.1億度,相當于為約48萬人提供一年的用電量。
易事特集團股份有限公司新疆儲能科技有限公司總經理溫代川說:“在滿足電力需求的同時,該項目將產生顯著的節能減排效益,可節約減排標準煤約15.51萬噸,減少二氧化碳、二氧化硫、氮氧化合物排放。這一項目背后,是實實在在的環境改善,將為昌吉州經濟社會高質量發展注入強勁動力,也將為推動綠色低碳發展、助力環境保護事業作出積極貢獻。”
在項目建設過程中,新疆昌吉市積極響應國家清潔能源發展政策,市發改、林草、自然資源等有關部門聯動,解決道路通行、通信網絡、電力供應等方面的困難,為工程順利實施提供有力保障。面對自然條件復雜、施工難度大等挑戰,施工方中建五局水利能源建設有限公司科學組織、攻堅克難,確保項目按計劃高效推進。
中建五局水利能源建設有限公司項目負責人賀強表示,我們先后克服了運輸道路不暢、高溫惡劣天氣、施工區域廣、安全管控難、設備材料雜等挑戰,全力以赴推進項目建設。未來我們項目團隊將秉承“每建必優 使命必達”的服務理念,精細策劃、精益管控,保質保量按期完成項目建設,為昌吉市經濟社會發展貢獻力量,以優異成績迎接自治區成立七十周年。
